La polizia finlandese indaga sui lavori del data center Google a Muhos
Boschi abbattuti, acque a rischio acidificazione e consumi elettrici: il caso di Muhos mostra quanto contino i lavori prima dei server
Un data center è un grande edificio pieno di computer che fanno funzionare servizi online e intelligenza artificiale. Prima che il primo server si accenda, però, bisogna abbattere alberi, spianare il terreno e scavare canali per l'acqua. A Muhos, nella Finlandia settentrionale, la discussione sulla sostenibilità parte da qui: queste opere possono lasciare effetti duraturi mentre la valutazione ambientale del progetto è ancora aperta. L'indagine penale sulle attività della controllata di Google, Tuike Finland Oy, porta questa fase preliminare al centro della corsa alle infrastrutture per l'intelligenza artificiale.
Cosa contesta la polizia

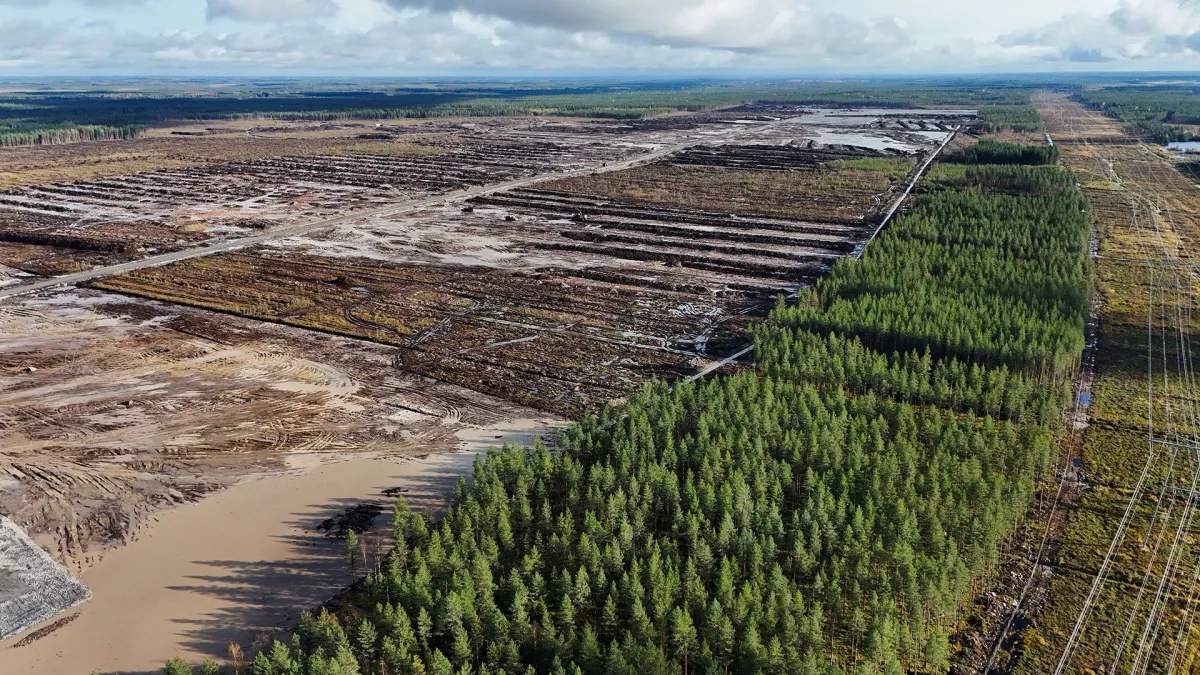

Le contestazioni riguardano presunte violazioni ambientali nei lavori preparatori del sito, compresa la gestione delle acque. La superficie disboscata riportata nelle ricostruzioni è di circa 816 acri, cioè 330 ettari, l'equivalente di circa 460 campi da calcio. L'accertamento delle responsabilità resta affidato agli investigatori: l'apertura dell'indagine avvia una verifica penale, distinta dai provvedimenti amministrativi già adottati. Google ha dichiarato che collaborerà con la polizia e continuerà a concentrarsi sulla conformità normativa dei propri siti.
Un cantiere partito troppo presto
Sul piano amministrativo conta soprattutto la sequenza degli interventi. Il 6 ottobre 2026 l'autorità finlandese per le autorizzazioni e la vigilanza, Lupa- ja valvontavirasto (LVV), ha chiesto di sospendere le opere capaci di modificare in modo significativo l'ambiente, sia a Muhos sia nell'altro progetto di Kajaani. Le valutazioni di impatto ambientale, le procedure che analizzano gli effetti di un'opera prima di autorizzarla, erano ancora in corso. La richiesta riguardava abbattimenti, rimozione del terreno superficiale, scavi e drenaggi. Restavano invece possibili progettazione, misurazioni e indagini facilmente reversibili.
Questa distinzione spiega il peso della controversia. Una valutazione preventiva serve a confrontare alternative quando è ancora possibile cambiare l'impronta del progetto: spostare un edificio, ridurre un'area, scegliere un altro sito. Se il terreno viene trasformato in anticipo, alcune strade diventano più difficili da percorrere. È il rischio richiamato dall'autorità: le opere preparatorie possono restringere le scelte che il procedimento dovrebbe mantenere aperte. Anticipare il cantiere può così tradursi in una successiva necessità di revisione, senza alcun guadagno di tempo.
Il terreno trasformato in anticipo riduce le alternative disponibili per il progetto
L'acqua resta il nodo irrisolto
Nel comunicato del 22 ottobre 2026, LVV riferisce che Tuike aveva dichiarato di aver sospeso i lavori preparatori in entrambi i siti. A Muhos rimane però il problema delle acque: secondo l'autorità, le informazioni disponibili offrono garanzie insufficienti sull'efficacia delle misure proposte. Il responsabile dell'unità per l'ambiente idrico, Janne Kärkkäinen, richiama proprio questa incertezza tecnica.
Il suolo contiene materiali ricchi di solfuri, composti dello zolfo che a contatto con aria e acqua si ossidano, un po' come il ferro che arrugginisce. Drenaggi e scavi favoriscono questo processo e aumentano acidità e concentrazione di metalli nelle acque. I monitoraggi consegnati dall'azienda mostrano già variazioni indicative di acidificazione. Sono segnali da approfondire con misurazioni e controlli, mantenendo distinta l'osservazione del fenomeno dalla quantificazione del danno.
Anche la dimensione sociale richiede attenzione alle prove. Le segnalazioni di lupi vicino alle case e le testimonianze sulla fauna esprimono una preoccupazione concreta delle comunità coinvolte. Per stabilire quanto dipendano dai cantieri servono confronti con la situazione precedente e monitoraggi indipendenti. Perdita di habitat, alterazione delle acque e presenza di animali nei villaggi sono questioni collegate, ciascuna con esigenze di verifica specifiche.
Il peso sulla rete elettrica
Sul versante energetico il timore di rincari ha bisogno di una distinzione precisa. Fingrid, il gestore della rete di trasmissione finlandese, cioè delle linee ad alta tensione, registra quasi 5 gigawatt di capacità finale prevista (un gigawatt equivale a un miliardo di watt) per progetti di data center con accordi di connessione. È potenza programmata, soggetta alle decisioni degli investitori e a una crescita graduale dei consumi.
La crescita prossima al 40% indicata dal gestore riguarda il consumo elettrico nazionale rispetto al 2025, nell'ipotesi di piena realizzazione di tutti i progetti considerati, comprese le caldaie elettriche. Quel valore descrive uno scenario di domanda. Usarlo come previsione dell'aumento delle bollette attribuibile a Muhos significherebbe cambiare sia la metrica sia il perimetro dell'analisi.
Gli scenari di consumo e le previsioni sui prezzi misurano grandezze diverse
Un riferimento più pertinente sui prezzi arriva da una simulazione della società di consulenza AFRY, contenuta nella roadmap nazionale finlandese. Nello scenario di forte espansione dei data center al 2030, con consumi rigidi che non seguono le oscillazioni di mercato, il prezzo medio annuale dell'elettricità risulterebbe superiore di oltre il 10% rispetto allo scenario di base. Il modello considera produzione eolica aggiuntiva coerente con il fabbisogno annuo ed esclude gli ulteriori investimenti in generazione che la domanda potrebbe stimolare. Riguarda inoltre il prezzo dell'energia, mentre la fattura domestica comprende anche rete, imposte e condizioni contrattuali.
La variabile decisiva diventa quindi la contemporaneità fra nuova domanda, produzione e capacità di adattare i consumi. Un bilancio annuale coperto da energia pulita può convivere con tensioni nelle ore di scarsa produzione. L'elettricità a buon mercato attira investimenti, e conservarla richiede infrastrutture e flessibilità che crescano insieme ai grandi utilizzatori.
Il precedente di Hamina
Nello stesso Paese Google dispone di un precedente utile. A Hamina ha riconvertito la cartiera Summa, acquistata nel 2009, e ha aperto il data center nel 2011. Il riuso del sito industriale e delle infrastrutture energetiche figurava fra le ragioni della scelta. Il confronto suggerisce una domanda sulle alternative esaminate per Muhos, senza dimostrare che esistesse un'area dismessa tecnicamente equivalente.
Hamina offre anche un esempio di beneficio per il territorio: il recupero del calore dei server, destinato al teleriscaldamento cittadino, la rete di tubazioni che porta acqua calda agli edifici. La copertura prevista raggiunge l'80% della domanda annuale della rete locale. È un risultato atteso riferito a uno specifico sistema energetico, da distinguere dal calore complessivamente prodotto e dalle prestazioni misurate. Trasferire quel beneficio a un altro sito richiede accordi, tubazioni e utilizzatori effettivi.
Cosa cambia per l'Italia
Il caso finlandese interessa anche l'Italia, impegnata ad accelerare gli insediamenti digitali. Gli indirizzi operativi sul Procedimento unico per i data center, l'iter autorizzativo che riunisce i vari permessi, mantengono la conformità urbanistica come presupposto per l'avvio della pratica. Intanto la Commissione europea ha proposto una classificazione comune per rendere più trasparenti prestazioni energetiche e uso dell'acqua. Autorizzazione del territorio e sostenibilità dell'esercizio restano verifiche complementari: un impianto efficiente deve comunque dimostrare la compatibilità della propria costruzione.
La scadenza del 5 novembre
Per Muhos il passaggio concreto è fissato al 5 novembre 2026, fra pochi giorni. Tuike deve presentare un piano dettagliato di gestione delle acque, con strutture, ubicazioni, calendario e monitoraggio indipendente. Il documento dovrà affrontare anche piogge intense e scioglimento della neve. Nel frattempo la messa in sicurezza del sito richiede interventi da distinguere dalle nuove lavorazioni funzionali al progetto.
